In der KW 24 vom 14.06. - 18.06.10 wird die planmäßige 300 h Wartung an den beiden Windrädern durchgeführt. Hierbei wird jede
Schraube geprüft und ggf. nachgezogen.
Aktuelle Bilder - WEA 1 + 2 in Betrieb
08.06.2010
Aktueller Stand - durchgeführte Tätitgkeiten
07.06.2010
» Fernüberwachung in Betrieb genommen
d.h. ab diesem Zeitpunkt werden die Windräder online von Stützpunkt Würzburg überwacht. Es erfolgt auch eine automatische Meldung sobald eine Störmeldung bei den Windräder aufläuft.
Aktueller Stand - durchgeführte Tätitgkeiten
04.06.2010
» Einbau Scada - PC in der Übergabestation
» Verkabelung der Turmaußenbeleuchtung
» Vervollständigung des unteren Fangnetzes bei WEA 1
» Einstellungen der Helligkeit für Tages- und Nachtbefeuerung
Beginn der Betriebsphase - Erste Einspeisung ins Netz
31.05.2010
Montage des Fangnetzes - WEA 2
31.05.2010
Aktueller Stand - durchgeführte Tätitgkeiten
28.05.2010
» Funktionstest -Abschaltung Überdrehzahl
» Funktionstest - Netzkurzunterbrechungen
» je Windrad alleine über 50 Temperatursensoren
» Justierung der einzelnen Rotorblätter
» Justierung der Gondel mit genauen Nordausrichtung
Aktueller Stand
19.05.2010
» Übergabestation erfolgreich von der N-Ergie abgenommen
» 20 KV Leitungen alle erfolgreich durchgeschaltet
» Durchführung des Anschließens der Mastaufführung
» Inbetriebnahme der Übergabestation
» Innenbeleuchtung jetzt durch Eigenversorgung möglich
Aktuelle Bilder: Steil-Kranarbeiten rückt ab
19.05.2010
Übergabestation: Montage + Anschluss
18.05.2010
Aktuelle Bilder: WEA 1 + 2
17.05.2010
Aktuelle Bilder: Abtransport Kranteile
12.05.2010
Aktuelle Bilder: Kran-Abbau
11.05.2010
Aktuelle Bilder: WEA 1 + 2
10.05.2010

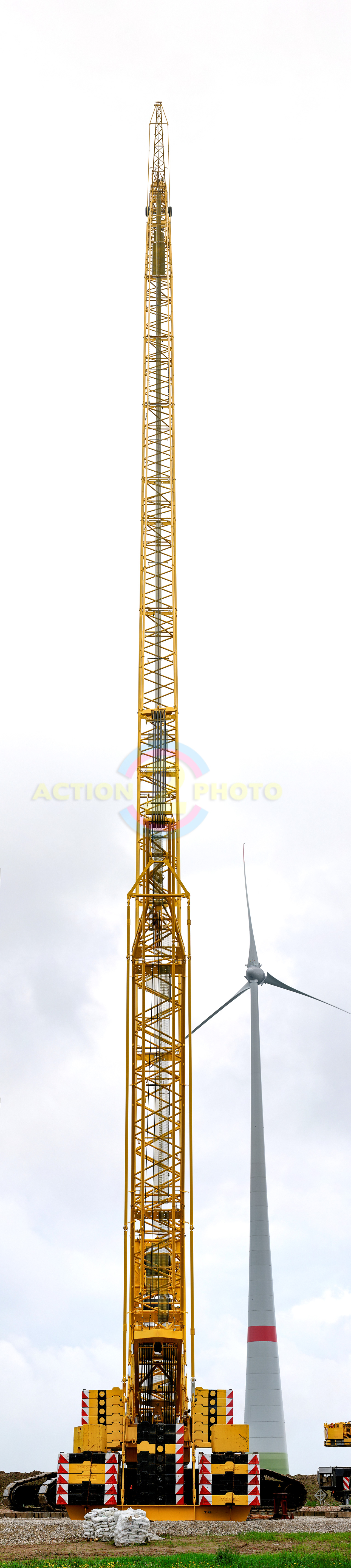

DEMAG CC2800-1 in hoher Auflösung [1280 x 5715]
10.05.2010

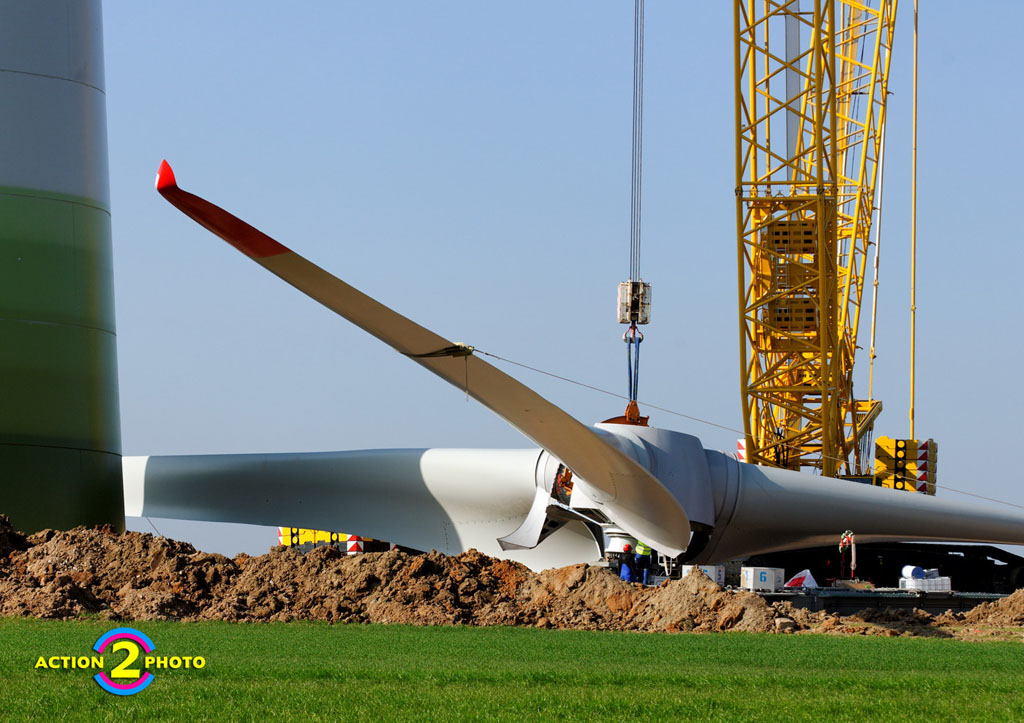

Aktuelle Bilder: WEA 1 - "Es ist geschafft !"
07.05.2010

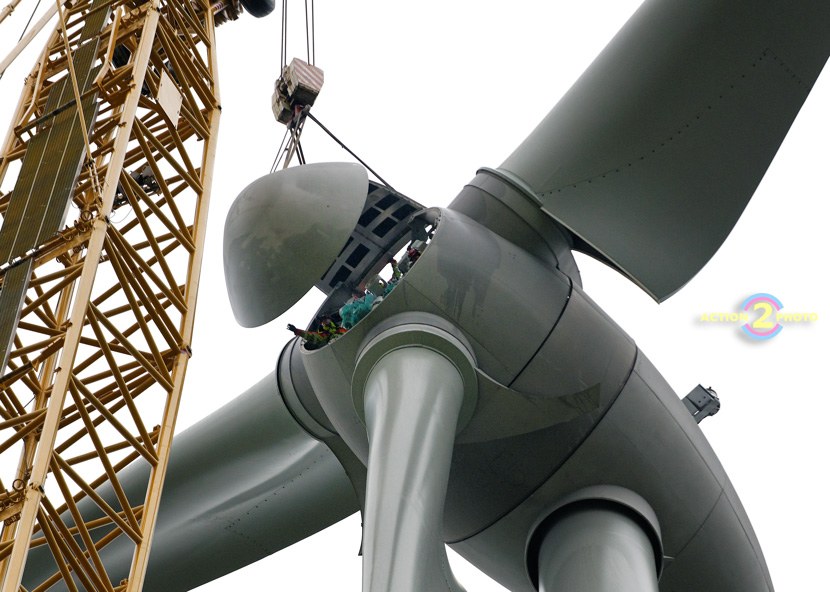

Trotz ziemlich schlechter Wetterbedingungen ist es den Jungs von Enercon und dem Team von Steil-Kranarbeiten gelungen, den Rotor um 6:38 Uhr früh ohne Probleme hochzuziehen und zu montieren. Auch die Montage der Rotornase ging problemlos.
Jungs von Enercon und Team von Steil-Kranarbeiten
07.05.2010
An dieser Stelle soll die Leistung der Enercon-Jungs und des Teams von Steil-Kranarbeiten mit einem Foto-Portrait gewürdigt werden. Der Aufbau und die Montage der beiden Türme verlief reibungslos, und auch das schlechte Wetter wurde ohne Probleme gemeistert. Sehr gute Arbeit !
Grafik in hoher Auflösung: WEA 1 - [1920 x 3441]
07.05.2010
Aktuelle Bilder: WEA 1 + 2
06.05.2010
Aufgrund der aktuellen Wetterlage kann die Rotormontage noch nicht erfolgen. Die Verkabelungsarbeiten werden aber wie geplant durchgeführt !
05.05.2010
Aktuelle Bilder: WEA 1
05.05.2010

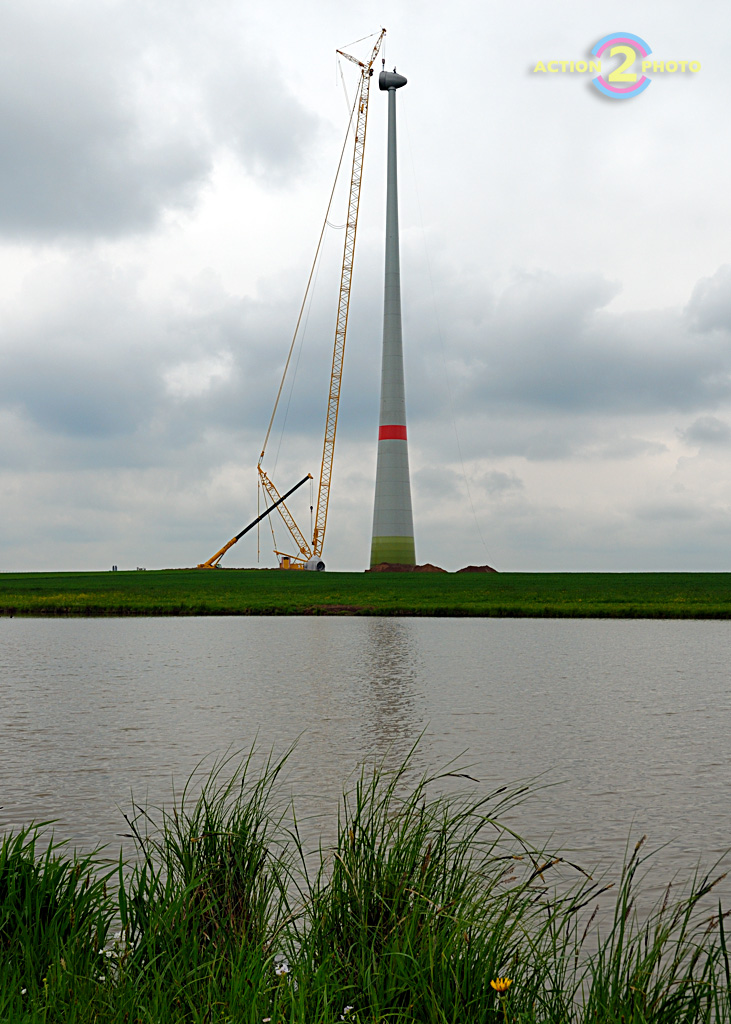

DEMAG CC2800-1 im Einsatz
04.05.2010
Zeitchronik - Spatenstich bis Fertigstellung: WEA 1 - Auflösung [1920 x 2688]
03.05.2010
Aktuelle Bilder: WEA 1
03.05.2010
Aktuelle Bilder: WEA 1
30.04.2010
Schaeffler-Ingenieure besichtigen WEA 1
30.04.2010
Aktuelle Bilder: WEA 1
29.04.2010
Aktuelle Bilder: WEA 1
28.04.2010
Aktuelle Bilder: WEA 1 + WEA 2
27.04.2010
Aktuelle Bilder: WEA 2
26.04.2010
Aktuelle Bilder: WEA 2
24.04.2010
Endmontage
April/Mai 2010
Aktueller Bericht: Fränkischer Tag
27.04.2010
Aktueller Bericht: Nordbayerische Nachrichten
27.04.2010
"Tag der erneuerbaren Energien – wir machen mit“
24.04.2010
10.00 – 16.00 Uhr an der WEA in Mausdorf
Aktuelle Bilder: WEA 2
23.04.2010
Aktuelle Bilder: Transport der Rotorblätter
23.04.2010
Aktuelle Bilder: WEA 2
22.04.2010
Aktueller Bericht: Fränkischer Tag
22.04.2010
Aktuelle Bilder: WEA 2
21.04.2010
Aktuelle Bilder: WEA 1 + WEA 2
20.04.2010
Verkabelung und Tiefbau Kabeltrasse
März/April 2010
Übergabestation mit 2,3 km Leitungslänge
Aktuelle Bilder: WEA 1 + WEA 2
16.04.2010
geplanter Baubeginn - WEA 2
22.03.2010
Beginn des Turmbaues - WEA 1 - Luftaufnahmen
17.02.2010
Anfuhr Turmteile - WEA 1
16.02.2010
Erwerb noch nachbarschaftlichen Grundstücksflächen für Ausgleichsmaßnahmen
20.01.2010
Beginn des Zusammenbaues des Montagekrans
15.01.2010
Anfuhr der Bauteile des Montagekrans (ca. 22 LKW Ladungen)
ab 13.01.2010
Fertigstellung der Fundamentarbeiten (ca. 1800 m³ Beton verarbeitet)
November 2009
Erdarbeiten mit Fundamentbau
November 2009
Erwerb eines benachbarten Weihergrundstücks als ökologische Ausgleichsmaßnahme
November 2009
Erschließung
November 2009
Spatenstich
17.10.2009
Baugenehmigung
Oktober 2009
Grobe Terminplanung (Ausgangsplanung)
Einverständniserklärung Eigentümer
Dez. 2008
Entscheidung über Anlagentyp
März 2009
Kauf Anlagen
April 2009
Gründung GmbH & Co. KG
Mai 2009
Sicherung der Finanzierung
Juni 2009
Baugenehmigung Landratsamt
September 2009 Oktober 2009
Erschließung
Januar 2010 November 2009
Lieferung Anlagen
August 2010 Februar 2010
Inbetriebsetzung
Oktober 2010 Mai 2010
Startschuss für Reuthwind: Bau der zwei Windkrafträder hat begonnen
Mausdorf – Mit dem ersten Spatenstich ist am Samstag, den 17. Oktober 2009 der Bau der zwei Windkrafträdern zwischen Zweifelsheim, Mausdorf und Pirkach begonnen worden. Schon im Mai nächsten Jahres könnten die Anlagen der Mausdorfer Reuthwind GmbH & Co. KG Strom liefern.
Zum offiziellen Start der Bauarbeiten waren neben den Gesellschaftern um den Mausdorfer Johannes Maibom auch viele der 108 Bürgern gekommen, die sich finanziell an dem Projekt beteiligt haben.
Der ersten Spatenstich vollzogen (von links) Gesellschafter und Kommunalpolitiker: Ernst Gugel, Jürgen Ernst, Reiner Prell, Reinhold Zeilinger, Landrat Walter Schneider (mit Kappe), Wolfgang Brunner, Johannes Maibom, die Bürgermeister Harald Kempe (Emskirchen) und Werner Friedrich (Wilhelmsdorf) sowie Uwe Kallert
Eine Bautafel informiert seit dem Wochenende über das Reuthwind - Projekt
Bis Weihnachten dieses Jahres sollen an der Baustelle die Erd- und Fundamentarbeiten schon abgeschlossen sein. Mitte März 2010 wird man die Türme, die im Endausbau eine Nabenhöhe von 138 Meter haben werden, wohl bereits von Weitem sehen können.
